Travaux en stérilisation à Saint-Germain-en-Laye

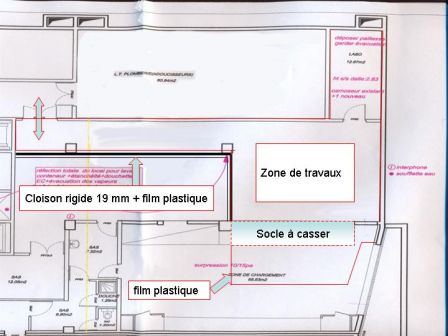

Les travaux d'enlèvement des trois autoclaves BBC / SMI et d'installation des autoclaves Cisa Aquazero ont commencé vendredi. L'isolation de la zone travaux a été effectuée selon ce plan :
Nous avons également élargi notre plage horaire sur la nuit afin d'assurer l'ensemble de la production avec deux autoclaves au lieu de cinq. Nous avons également au préalable constitué des stocks conséquents.
Le planning des travaux est assez serré :
organisation_travaux_ste_sge.xls
Pour le moment, les délais sont tenus et malgré quelques problèmes d'eau osmosée hier, les choses se passent assez bien, alors que l'activité du bloc opératoire, qui avait été annoncée très calme durant cette période de vacance, reste assez soutenue...
Petit bémol cependant, l'enlèvement d'une dalle au marteau piqueur a débuté ce matin et les conditions de travail sont détériorées par le bruit ambiant et l'augmentation du débit d'air pour maintenir la surpression en zone chargement-déchargement...
